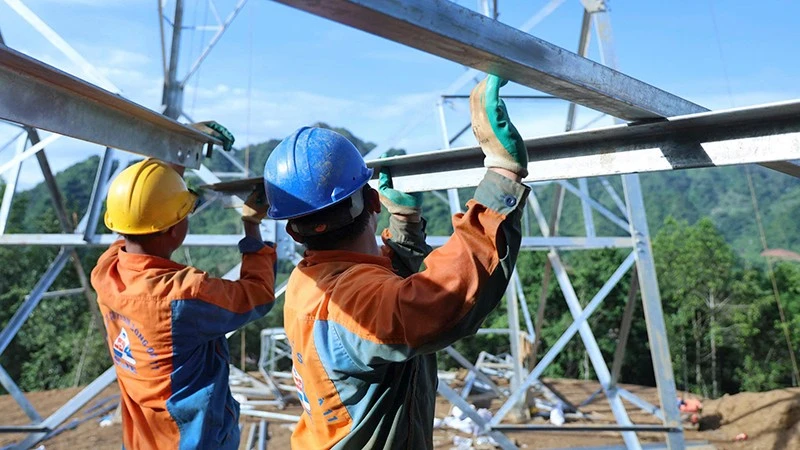

Gói thầu số 1 thuộc dự án đường dây 500kV Lào Cai-Vĩnh Yên đã cán đích sớm nhất toàn tuyến, nhờ áp dụng các giải pháp thi công hiệu quả, đảm bảo tiến độ của dự án điện trọng điểm do EVN triển khai. Các nhà thầu đã thi công và hoàn thành các hạng mục cột điện

Gói thầu số 1 dự án 500kV Lào Cai-Vĩnh Yên: Vượt tiến độ nhờ giải pháp thi công sáng tạo
Ban Quản lý Dự án Điện 1 (EVNPMB1) thông báo, gói thầu số 1 của Dự án đường dây 500kV Lào Cai-Vĩnh Yên đã hoàn thành công tác đào và đúc móng cho tất cả các vị trí cột, đánh dấu một cột mốc quan trọng trong tiến trình xây dựng dự án.
Gói thầu số 1, trải dài qua 51 vị trí cột (từ VT1 đến VT52) thuộc địa phận các huyện Bảo Yên và Bảo Thắng của tỉnh Lào Cai, được thực hiện bởi liên danh Công ty cổ phần Xây lắp và Dịch vụ Sông Đà, Công ty cổ phần Tập đoàn PC1, và Công ty TNHH Chế tạo cột thép Đông Anh. Địa hình thi công phức tạp với đồi dốc hiểm trở, đường đi chật hẹp, gây khó khăn cho việc vận chuyển vật tư và thiết bị, đặc biệt trong bối cảnh thời tiết diễn biến bất thường với mùa mưa đến sớm.
Để ứng phó với những thách thức này, liên danh nhà thầu đã triển khai phương án thi công đa lớp, chia thành nhiều mũi thi công độc lập. Công nhân được bố trí ăn nghỉ tại chỗ, gần công trường, để giảm thiểu thời gian di chuyển và tối ưu hóa hiệu suất làm việc. Giải pháp này không chỉ giúp gói thầu số 1 vượt tiến độ thi công hố móng, mà còn cho phép dựng những cột đầu tiên trên toàn tuyến, cụ thể tại các vị trí VT42 và VT28.
Theo lãnh đạo Ban Quản lý dự án Điện 1, gói thầu số 1 thuộc nhóm 10 gói thầu hỗn hợp của dự án đường dây 500kV Lào Cai-Vĩnh Yên. Mặc dù chính thức khởi công từ ngày 10/3/2025, toàn bộ công tác đào và đúc móng đã được hoàn thành chỉ trong vòng chưa đầy 3 tháng. Với tốc độ này, liên danh nhà thầu có đủ thời gian để chủ động triển khai các giai đoạn tiếp theo, bao gồm dựng cột và kéo dây, nhằm đảm bảo tiến độ chung của dự án.
Việc hoàn thành sớm gói thầu số 1 không chỉ thể hiện năng lực của các nhà thầu Việt Nam trong việc thi công các công trình kết cấu thép phức tạp, mà còn cho thấy sự hiệu quả của việc áp dụng các giải pháp thi công sáng tạo, đặc biệt trong điều kiện địa hình và thời tiết khó khăn.
Keywords:
- Gói thầu số 1
- Dự án 500kV Lào Cai-Vĩnh Yên
- Kết cấu thép
- EVNPMB1

Bài viết liên quan
5 Xu Hướng Thiết Kế Kết Cấu Thép 2025 Bứt Phá
Năm 2025 hứa hẹn mang đến những đột phá mới trong lĩnh vực thiết kế...
Th11
Top 10 Công Nghệ Kết Cấu Thép Đột Phá 2025
Năm 2025 chứng kiến sự trỗi dậy mạnh mẽ của các công nghệ tiên tiến,...
Th10
Giá thép 2025: Phân tích chuyên sâu từ Bảo Thắng
Năm 2025 chứng kiến nhiều biến động khó lường trên thị trường thép, đặc biệt...
Th10
5 Ứng dụng công nghệ 4.0 cho kết cấu thép 2025
Trong bối cảnh cuộc cách mạng công nghiệp 4.0 đang diễn ra mạnh mẽ, ngành...
Th9
Tháo gỡ vướng mắc mặt bằng, Hải Phòng đẩy nhanh tiến độ thi công cầu Nguyễn Trãi
Hải Phòng nỗ lực giải quyết các vấn đề liên quan đến mặt bằng, đặc...
Th9
Gỡ vướng mặt bằng, Hải Phòng đẩy nhanh tiến độ thi công cầu Nguyễn Trãi
Hải Phòng đang nỗ lực tháo gỡ các vướng mắc về mặt bằng, đặc biệt...
Th9
